23 juillet 2015
Mise à jour le

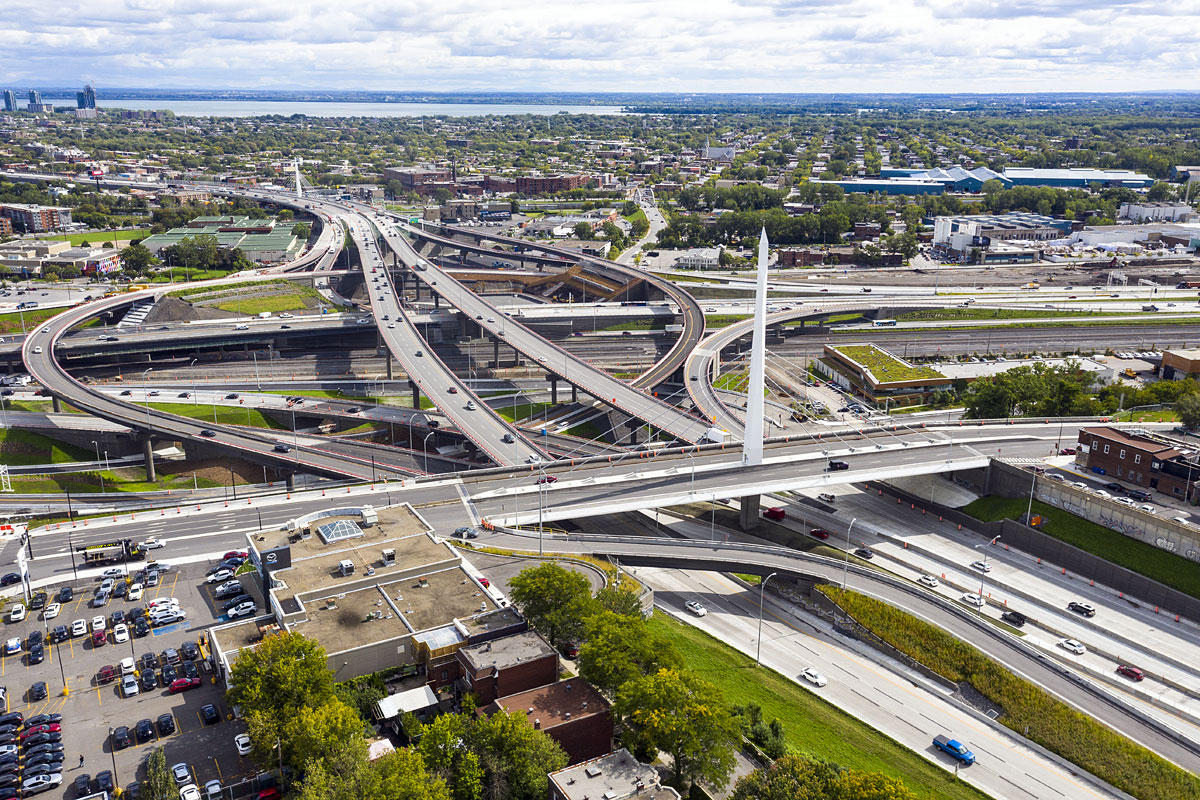

GRAND CHANTIER LIVRÉ

Le projet Turcot visait la reconfiguration et la reconstruction d’un des complexes routiers les plus importants au Québec.

Y transitent chaque jour quelque 300 000 véhicules en provenance ou en direction des autoroutes 15, 20 et 720. Celles-ci servent notamment de liens avec l’aéroport et le centre-ville de Montréal ainsi qu’avec l’ensemble de l’île et les banlieues de la métropole via entre autres le pont Samuel-De Champlain, lui-même actuellement en reconstruction.



Le projet se subdivisait en fait en plusieurs sous-projets, soit la reconstruction des échangeurs Turcot, Angrignon, De La Vérendrye et Montréal-Ouest, la reconstruction de l’autoroute 20 sur près de 5 km, entre l’échangeur Turcot et l’échangeur Montréal-Ouest, d’un tronçon de l’autoroute 15 sur environ 2 km entre le boulevard De Maisonneuve et la sortie Atwater et la reconstruction de l’autoroute 720, qui deviendra la route nationale 136, sur près de 3 km, entre l’échangeur Turcot et l’avenue Greene. Le projet comprend également l’aménagement de voies réservées, la construction de nouveaux liens sur le réseau routier local et la relocalisation du corridor ferroviaire entre l’échangeur Montréal-Ouest et l’échangeur Turcot.



Le programme d’interventions prévoyait deux volets : les travaux préparatoires et les infrastructures principales. Le premier a été réalisé en mode traditionnel, tandis que le second l’est en mode conception-construction. La durée de vie anticipée des nouveaux ouvrages est de 75 ans.



Fruit d’un effort collectif

Des milliers de professionnels et de manœuvres mobilisés, d’innombrables heures de travail acharné et d’incessants détours et fermetures pour les automobilistes. Sans mentionner l’engagement de nombreux partenaires dont le Canadien National, les villes et arrondissements du secteur, les sociétés de transport collectif, les partenaires de Mobilité Montréal et la Société québécoises des infrastructures. Ce chantier d’une durée de quelque cinq ans aura requis un effet collectif.

Le projet tire aujourd’hui à sa fin. Reste, d’ici l’hiver, diverses interventions de finalisation et de maintien, auxquelles succéderont au printemps des travaux de parachèvement, notamment paysagers, et l’inspection de tous les éléments de l’ensemble.



Coût

3,67 milliards de dollars



Promoteur et maître d’œuvre

Ministère des Transports du Québec (MTQ)



Échéancier global

  • Juin 2007 : annonce du projet
  • 2007 à 2009 : avant-projet préliminaire
  • Automne 2009 : dépôt et publication du rapport du BAPE
  • Octobre 2010 : Décret gouvernemental
  • Février 2011 à février 2012 : avant-projet définitif
  • Juillet 2011 à 2017 : travaux préparatoires (en mode traditionnel)
  • Décembre 2011 à mars 2013 : appel de qualification pour le contrat en mode conception-construction pour les infrastructures principales
  • Avril 2013 : annonce des candidats qualifiés et lancement de l’appel de propositions
  • Décembre 2014/Février 2015 : annonce du soumissionnaire retenu et signature du contrat (en mode conception-construction)
  • 2015 à 2020 : infrastructures principales (en mode conception-construction)
  • Automne 2020 : finalisation
  • Printemps-été 2021 : parachèvement



Travaux réalisés à ce jour (décembre 2020)

Secteur est – Route 136 (A720)

Réparation des structures de l’autoroute Ville-Marie (A720)

  • De janvier 2013 à février 2014



Démantèlement d’un bâtiment sur la rue De Richelieu

  • De décembre 2013 à juin 2014
  • Inclut des travaux de désamiantage, de récupération des matériaux, de désaffectation de conduites et le nettoyage du site



Pompage d’hydrocarbures pétroliers dans le sol – Sous l’A-720 entre les rues Renoir et Saint-Jacques Ouest, incluant une section de la rue De Courcelle

  • D’août 2014 à octobre 2015



Aménagement d’une station de surveillance de la qualité de l’air

  • D’octobre 2014 au printemps 2015



Démantèlement de bâtiments de la rue Selby et de l’avenue Greene

  • De mars à mai 2015
  • Inclut le démantèlement et le recyclage des bâtiments
  • Fermeture de la rue Selby – août 2018



Réparation de l’entrée Lucien-L’Allier menant à l’A-720

  • De septembre à novembre 2015
  • Réparation des âmes



Démantèlement d’un autre bâtiment sur la rue De Richelieu

  • De février à mars 2016
  • Inclut le démantèlement et le recyclage du bâtiment



Construction de la route 136 – Travaux préparatoires

  • D’août 2015 à l’automne 2016
  • Inclut le démantèlement d’un bâtiment et d’une entrée menant à l’A-720 Est, la construction d’une déviation temporaire de l’A-720 et le remplacement et l’installation de conduites sanitaires



Construction d’un mur de soutènement le long de l’A-720 Est

  • De septembre 2015 à juillet 2016
  • Pour la future bretelle de sortie vers la rue Rose-de-Lima et l’avenue Atwater du tronçon qui deviendra la route nationale 136



Construction d’une déviation temporaire de l’A-720 en direction est

  • De septembre 2015 à 2019
  • En prévision de la construction de la route 136



Construction des ponts d’étagement de la route 136 enjambant le chemin Glen

  • D’avril 2016 à 2019



Démantèlement des bâtiments, rues Gladstone et Cabot

  • De mai 2016 à 2018
  • Inclut la construction de la route 136 est



Démantèlement de l’A-720 en direction est, entre l’échangeur Turcot et l’avenue Atwater, et construction de la nouvelle route nationale 136 est (A-720)

  • De mai 2016 à 2018



Construction du pont d’étagement de la route 136 direction est enjambant l’avenue Greene

  • De juillet à septembre 2017



Nouvelle configuration de l’A-720, direction ouest

  • D’août à novembre 2017



Démantèlement des structures existantes de l’A-720 en direction ouest, secteur De Richelieu (en vue de la construction de la route 136 Ouest)

  • De décembre 2017 au printemps 2018
  • De l’été à l’automne 2018



Démantèlement du pont d’étagement de l’A-720 en direction ouest

  • De janvier 2018 à 2019



Secteur centre – Échangeur Turcot

Prolongement du chemin de la Côte-Saint-Paul

  • De juillet 2012 à juillet 2013



Bretelle de sortie Saint-Jacques

  • De février à juillet 2013



Réparation de quatre bretelles (H, J, K et L) de l’échangeur Turcot

  • D’avril 2013 à juin 2014
  • Réparation des hourdis supérieurs et inférieurs, des chevêtres, des poutres-caissons, ainsi que des dalles.
  • Chantier lié aux travaux de maintien des infrastructures existantes



Boulevard Pullman (partie est de la cour Turcot)

  • De juillet 2013 à octobre 2015
  • Inclut la construction d’une portion du boulevard et de quatre structures



Fermeture définitive de l’avenue de Carillon (entre les rues Pullman et Notre-Dame, de part et d’autre de la voie ferrée)

  • De septembre 2013 au printemps 2014
  • Inclut le démantèlement d’un pont ferroviaire et de murs de soutènement ainsi que l’ajout d’un poste de pompage



Réparation de la bretelle A-720 / A-20 Ouest

  • D’octobre à décembre 2013
  • Réparation des âmes des caissons



Pont d’étagement de la bretelle A-15 Sud pour A-20 Ouest (dans la cour Turcot, dans le secteur de l’échangeur)

  • D’octobre 2013 à septembre 2015
  • Vise la construction d’un pont d’étagement au-dessus du futur corridor ferroviaire



Réparation de cinq bretelles (A, C, D, E et F) dans l’échangeur Turcot

  • De novembre 2013 à juillet 2014
  • Réparation des âmes et des hourdis inférieurs de cinq bretelles (et possiblement d’autres bretelles additionnelles) : soit celles menant de l’A-20 en direction est à l’A-720 en direction est (A) ; de l’A-720 en direction ouest à l’A-15 en direction nord (C) ; de l’A-15 en direction sud à l’A-720 en direction est (D) ; de l’A-15 en direction sud (E) ; ainsi que celle menant de l’A-15 en direction nord (F)



Réaménagement des rues Saint-Jacques, Saint-Rémi et Pullman (rue Saint-Jacques, à l’est du boulevard Décarie jusqu’au chemin d’accès au CUSM ; rue Saint-Rémi, entre la rue Saint-Jacques et la rue Turcot ; rue Pullman, à l’est des structures de l’échangeur Turcot, suivant l’axe de la rue actuelle)

  • De février 2014 à septembre 2016
  • Inclut la reconstruction de tronçons de rues, la démolition d’une bretelle d’entrée, le démantèlement de trois bâtiments, la construction de murs de soutènement et de murs architecturaux, la construction de services municipaux ainsi que des travaux de terrassement, de trottoirs et d’asphaltage



Réparation de deux bretelles (K et L) dans l’échangeur Turcot

  • De mars à juin 2014
  • Réparation du hourdis supérieur (chaussée de béton) de deux bretelles de l’A-15 en direction nord, soit celles menant à l’A-720 en direction est et celle à l’A-20 en direction ouest
  • Chantier lié aux travaux de maintien des infrastructures existantes



Construction de trois structures ferroviaires

  • De juin 2014 à avril 2016
  • Construction de trois tunnels ferroviaires (AB-3, AB-4 et AB-5) au nord du tunnel ferroviaire existant et que surplomberont d’éventuelles voies autoroutières



Réparation de deux bretelles (G et M) dans l’échangeur Turcot

  • D’août à novembre 2014 (1re phase)
  • D’avril à juillet 2015 (2e phase)
  • Réparation du hourdis supérieur (chaussée de béton), des âmes et culées creuses



Maintien de la bretelle A-720 / A-20 Ouest

  • D’octobre à décembre 2014
  • Travaux de renforcement des chevêtres



Aménagement d’une station de surveillance de la qualité de l’air

  • D’octobre 2014 au printemps 2015



Renforcement et déviation du collecteur Haut Saint-Pierre

  • De novembre 2014 au printemps 2016
  • Vise la section située sous la rue Saint-Jacques



Réaménagement de la rue Saint-Jacques

  • De novembre 2014 à 2020
  • Inclut le renforcement et la déviation du collecteur Haut Saint-Pierre et la construction du pont d’étagement de la route 136 au-dessus de la rue Saint-Jacques



Travaux ferroviaires du CN - De Courcelle

  • De juin à décembre 2015
  • Déplacement vers le nord de voies ferrées existantes et réaménagement du passage à niveau De Courcelle, au nord de la rue Acorn



Construction de structures sous l’échangeur Turcot entre les rues Pullman et Saint-Jacques

  • De juin 2015 à septembre 2016
  • Inclut l’excavation de sols, la construction des structures de la route 136 Est au-dessus de la rue Saint-Jacques ainsi que de l’A-15 et de l’A-20 au-dessus des futures voies ferrées, le démantèlement d’un segment de bretelles et la construction d’un mur d’étanchéité



Démantèlement du 780, rue Saint-Rémi

  • D’août à décembre 2015
  • Démolition et recyclage d’un bâtiment



Démantèlement de l’A-20 et début de construction de la route 136 Esr

  • 2016-2017



Reconstruction du pont d’étagement de la rue Saint-Jacques, entre l’avenue Girouard et la rue Saint-Rémi

  • De l’hiver 2016 à l’automne 2018
  • Démolition et reconstruction du pont d’étagement surplombant l’autoroute Décarie (A-15)



Construction du pont d’étagement de la route 136 (A-720) enjambant la rue Saint-Jacques – Au nord de la rue Cazelais

  • De mars 2016 à la fin de 2017
  • Inclut les premières voies de la route 136



Reconstruction du pont d’étagement de la rue Saint-Jacques surplombant l’autoroute Décarie (A-15)

  • Printemps 2016 à l’automne 2018
  • Inclut le démantèlement du pont



Reconstruction de la rue Notre-Dame Ouest sous l’échangeur Turcot

  • De mars 2016 à 2019
  • Inclut la construction de la bretelle de l’A-15 nord vers la route 136 (A-720) et la relocalisation de l’antenne ferroviaire



Construction des nouvelles infrastructures dans le secteur de la rue Cazelais

  • De mars 2016 à 2020



Nouvelle configuration en lien avec la reconstruction de nouvelles bretelles – A-720 Ouest vers l’A-15 Nord

  • D’avril 2016 à 2019



Nouvelle configuration – Bretelles de l’autoroute Décarie Nord (A-15) vers la route 136 Est (A-720)

  • D’avril 2016 à 2020



Nouvelle configuration – Bretelles de l’autoroute Décarie Sud (A-15) vers l’A-720 en direction est

  • De mai 2016 à 2019



Mise en place d'une nouvelle configuration afin de procéder à la reconstruction des nouvelles bretelles de l'échangeur Turcot

  • De mai 2016 à 2020



Construction de la route 136 est

  • D’août 2016 à mai 2019



Démantèlement de l’A-720 en direction est, entre l’échangeur Turcot et l’avenue Atwater, et construction de la nouvelle route nationale 136 est (A-720)

  • D’octobre 2016 à novembre 2018



Démantèlement des anciennes structures de l’A-720 en direction est

  • Janvier 2017



Ajout d’une gaine à l’intérieur d’une conduite de drainage – Autoroute Décarie (A-15)

  • De février à avril 2017



Construction du pont d'étagement de la bretelle menant de l'autoroute 15 nord à la route 136 est

  • De mai 2017 à l’été 2020



Reconstruction de la rue Saint-Jacques

  • D’avril à août 2017



Travaux de démantèlement de la bretelle de l'autoroute 15 nord menant à l'autoroute 20 ouest

  • De septembre 2017 à 2020



Démantèlement de la bretelle de l’A-15 Nord menant à l’A-20 Ouest

  • Automne 2017



Construction du pont de l’A-15 au-dessus du canal de Lachine

  • De l’automne à la fin 2017



Démantèlement des structures existantes de l’A-720 Ouest et construction de la route 136 Ouest

  • De décembre 2017 à 2020



Construction des nouvelles infrastructures de l’A-15 Nord

  • De janvier à l’automne 2018



Réfection de la structure ferroviaire au-dessus de la rue Saint-Rémi (à compter d’août) et reconfiguration du secteur (à compter d’octobre)

  • De 2018 à 2019
  • Travaux du CN et du MTQ



Nouvelle configuration de l’A-20 Est

  • De janvier 2018 à 2019
  • Pour permettre le démantèlement et la reconstruction des nouvelles structures et voies



Construction du pont de l’A-15 enjambant le canal de Lachine

  • D’octobre 2018 à 2019



Construction des nouvelles infrastructures de l’A-15

  • De décembre 2018 à la fin de 2019



Du 12 octobre jusqu'en 2020 : mise en place d'une nouvelle configuration dans le secteur de la rue Saint-Rémi

  • De août 2019 à 2020



Secteur ouest – Échangeur Angrignon, échangeur Montréal-Ouest et autoroute 20

Pont d’étagement boulevard de Sainte-Anne-de-Bellevue

  • De l’été 2011 au printemps 2012



Ponts d’étagement du secteur Angrignon

  • De septembre 2012 à mars 2014



Voie réservée A-20

  • De juillet à décembre 2013 (1re phase)
  • De mai à novembre 2014 (2e phase)
  • Aménagement d’une voie réservée permanente au transport collectif, sur l’autoroute 20 en direction est, entre le boulevard Bouchard et la 10e Avenue, et réfection du pont d’étagement de l’autoroute 20 au-dessus de la 55e Avenue



Voie réservée A-20, direction Est (entre le boulevard Bouchard à Dorval et la 1re Avenue à Lachine)

  • De mai à septembre 2014 (2e phase)
  • Inclut, en plus de l’aménagement d’une voie réservée permanente aux autobus et aux taxis, la réfection du pont d’étagement au-dessus de la 55e Avenue



Voie de contournement pour le transport collectif à Angrignon

  • De septembre à novembre 2014



Aménagement d’une station de surveillance de la qualité de l’air

  • D’octobre 2014 au printemps 2015



Divers travaux dans la cour Turcot

  • De juin 2015 à mai 2016
  • Inclut l’excavation et la surcharge de sols, le déplacement de matériaux, la construction de la chaussée de l’A20 et l’installation d’une station de pompage



Construction de l’A-20 au nord de l’A-20 existante

  • De juin 2015 à 2019
  • Inclut des travaux de drainage et la construction d’une voie de desserte



Construction d’un mur de soutènement en lien avec le déplacement du corridor ferroviaire – Axe de la rue Pullman, entre les boulevards de Sainte-Anne-de-Bellevue et Angrignon

  • De juillet 2015 à l’automne 2016



Construction d’un mur de soutènement et travaux d’aménagement, falaise Saint-Jacques

  • De juillet 2015 à août 2017
  • Dans l’axe de la rue Pullman, entre les boulevards de Sainte-Anne-de-Bellevue et Angrignon



Construction d’un mur de soutènement près de la falaise Saint-Jacques et aménagement paysager

  • De juillet 2015 à la fin 2017



Fermeture du boulevard Angrignon entre la bretelle d’accès à l’A-20 et le boulevard de Sainte-Anne-de-Bellevue

  • D’octobre à novembre 2015
  • Construction d’un aménagement temporaire pour lier le boulevard Angrignon et la voie de desserte de l’A-20



Démantèlement de l’échangeur Montréal-Ouest

  • De novembre 2015 à la fin 2017



Démantèlement de l’échangeur Montréal-Ouest

  • De novembre 2015 au printemps 2019
  • En vue du déplacement des voies du CN



Construction d’une voie de desserte de l’A20

  • De novembre 2015 au printemps 2020



Reconstruction de l’échangeur Montréal-Ouest

  • De décembre 2015 à 2020
  • Ces travaux sont réalisés en deux étapes : est prévu, dans un premier temps, le réalignement du boulevard Pullman, la construction d’une voie de desserte de l’A20, la construction de la culée nord de la structure du boulevard de Sainte-Anne-de-Bellevue, l’aménagement d’un chemin temporaire par la rue Notre-Dame et la construction d’une portion d’un mur de soutènement ; on vise, dans un deuxième temps, le démantèlement de l’échangeur, du tunnel ferroviaire sous le boulevard de Sainte-Anne-de-Bellevue et d’une partie de l’échangeur Angrignon.



Reconstruction des infrastructures de l’A-20 et de la route 138

  • D’octobre 2016 à 2020



Installation d’une conduite de drainage et excavation de masse pour les nouvelles infrastructures

  • En 2017



Secteur sud – A-15 et échangeur De La Vérendrye

Réaménagement de la rue Saint-Rémi

  • De juillet à décembre 2012
  • Rehaussement de la rue Saint-Rémi entre le tunnel Saint-Rémi (canal de Lachine) et l’avenue de l’Église ; réaménagement de l’intersection avec la rue Cabot, incluant démantèlement d’un pont d’étagement, élimination d’un passage pour piétons, construction d’un carrefour à niveau avec feux de circulation et démantèlement d’une portion de la chaussée de la rue Brock



Prolongement du boulevard De La Vérendrye et travaux connexes – Secteur de l’échangeur De La Vérendrye, entre les rues Saint-Patrick et de Roberval

  • De mars 2014 à novembre 2015
  • Prolongement du boulevard De La Vérendrye jusqu’à la rue Saint-Patrick ; raccordement de la nouvelle infrastructure à la rue Pitt ; ajout de deux ponts d’étagement destinés à d’éventuelles voies autoroutières (A-15) ; et aménagement d’un demi-tour reliant la rue Gladstone et l’avenue Dunn



Pont d’étagement, rue Anger

  • De mai à novembre 2014
  • Construction d’un pont d’étagement au-dessus de la rue Angers pour le passage des futures voies de l’A-15 et abaissement du profil de la rue



Démantèlement des bâtiments, rues Gladstone et Cabot

  • De juin à octobre 2014



Aménagement d’une station de surveillance de la qualité de l’air

  • D’octobre 2014 au printemps 2015



Démantèlement de l’ancien centre d’opération Turcot

  • De février à mars 2015



Démantèlement d’un bâtiment, rue Saint-Patrick

  • De mars à mai 2015



Démantèlement de bâtiments sur les rues Gladstone et Cabot et avenue Dunn

  • D’avril à juillet 2015



Construction de l’A-15 Nord

  • D’août 2015 à octobre 2016
  • Entre les rues Hadley et Eadie, et entre les rues Saint-Rémi/Laurendeau et Angers



Construction du pont du canal de Lachine – Fondations

  • De novembre 2015 à octobre 2016
  • Construction des éléments de fondation



Démantèlement de trois bâtiments sur la rue Cabot

  • D’avril à mai 2016



Mise en place d'une nouvelle configuration dans le secteur de la rue Pitt pour la mise en service de la nouvelle sortie numéro 62 – Boul. De La Vérendrye, Av. de l'Église de l'autoroute 15 en direction nord

  • D’octobre 2016 à 2019



Nouvelle configuration – Sortie boulevard De La Vérendrye et avenue de l’Église, A-15 Nord

  • D’octobre 2016 à 2019
  • Pour la mise en service d’une nouvelle sortie



Installation de poutres au-dessus de la rue Saint-Patrick

  • De janvier à février 2017
  • En lien avec la construction du pont du canal de Lachine



Construction des murs de soutènement de l’A-15 en direction sud

  • Jusqu’au printemps 2017



Démantèlement d’une section de l’A-15 dans le secteur du boulevard De La Vérendrye

  • De novembre à décembre 2017



Démantèlement de l’autoroute 15 Sud

  • De décembre 2018 au printemps 2019



Démantèlement et construction des nouvelles infrastructures – boulevard De La Vérendrye pour l’A-15 sud

  • De novembre 2019 à 2020



Reconstruction de la rue De Roberval, entre les rues Angers et Laurendeau, incluant les conduites d'égout et d'aqueduc, la chaussée, les trottoirs et l'éclairage.

  • De l’automne 2019 au printemps 2020



Installation du mat sur le pont du canal de Lachine

  • Décembre 2019



Travaux en cours et à venir (décembre 2020)

Secteur est – Route 136 (A720)

Construction de la route 136 Ouest

  • De l’automne 2018 à la fin de 2020



Secteur centre – Échangeur Turcot

Construction de la route 136 Ouest

  • De l’automne 2018 à la fin de 2020



Secteur ouest – Échangeur Angrignon, échangeur Montréal-Ouest et A-20

Prolongement du boulevard de Sainte-Anne-de-Bellevue jusqu’à la rue Notre-Dame Ouest

  • D’octobre 2015 à 2020
  • Inclut la construction de la voie de desserte de l’A-20



Construction de l’A-20 au nord de l’A-20 existante – Au niveau de l’entrée Saint-Pierre

  • De novembre 2015 à 2020



Démantèlement des structures existantes et construction des nouvelles infrastructures – l’entrée Angrignon pour l’autoroute 20 ouest

  • De décembre 2017 à 2020



Secteur sud – A-15 et échangeur De La Vérendrye

Construction de la nouvelle autoroute 15 entre le canal de Lachine et le boulevard De La Vérendrye

  • De mai 2016 à la fin 2020



Construction du pont du canal de Lachine

  • D’avril 2019 à la fin 2020



Équipes de réalisation jusqu’à ce jour (décembre 2020)

Contrat conception-construction

KPH Turcot



Firmes

3RV Environnement

Aberco Évaluation

AD COM International

Agence de planification urbaine et régionale (APUR)

Aménatech

Arkeos

Audet arpenteur-géomètre

Avies

AXOR experts-conseils

Blain et Paquin arpenteurs-géomètres

Bouthillette Parizeau

Cabinet de relations publiques National

Centre de consultation et de concertation

Centre d’intervention pour la réhabilitation des quartiers

Cima+

CMS Entrepreneurs Généraux

Coentreprise Groupe Qualitas/LVM-Technisol

Coentreprise LVM/Qualitas

Consortium Cima+/Roche

Consortium Cima+/SNC-Lavalin

Consortium Dennau-Soprin/Les Consultants SM

Consortium exp/AXOR

Consortium exp/Inspec-Sol

Consortium exp/WSP/Dessau

Consortium Genivar/AXOR

Consortium Genivar/Dessau

Consortium Genivar/exp

Consortium Inspec-Sol/Labo SM/Les Labo Shermont

Consortium Octane/Brad

Consortium Tecsult/DTI

Consulair Gaston Boulanger

Consultants TTS

Conversité, l’agence de valorisation urbaine

Corem

Daniel Arbour & associés

Dessau

Dessau-Soprin

Distributions LG

Englobe

Enigma Communications

Erna Conseil

Ethnoscop

Évaluation André Leblanc & associés

FOTOimage

François Houle, arpenteur-géomètre

Patrick Galois (faune)

Genivar

Génius Conseil

Gestion Aecom-BPR

Gestion Jalay

GHD Consultants

Roger Girard (éclairage)

Groupe Conseil Loctrans

Groupe de ressources techniques Bâtir son quartier

Groupe HBA experts-conseils

Groupe Qualitas

Groupement MMM/SMI/ARUP

IGF Vigilance

Inspec-Sol

Institut de recherche Robert-Sauvé en santé et sécurité du travail

Robert Juneau, comptable agréé

JV Consultant

Labo SM

Labre et associés, arpenteurs-géomètres

Lafontaine et Soucy architectes

Les conseillers Adec

Les Services exp

LVM

Macogep

Nathalie Mills (services juridiques)

Morin Relations publiques

Norda Stelo

Paris, Ladouceur & Associés

Patrimoine Experts

Perron, Hudon, Bélanger

Planécol Environnement

Raymond Chabot Gestion de risques & Assurances

Raymond Chabot Grant Thornton

Roche ltée, groupe-conseil

Tiona Sanogo

Jean A Savard, avocat

Services techniques Cormatech

Séti Médias

SNC-Lavalin

SPG Hydro International

Stantec Experts-Conseils

Jacques Ste-Marie, ingénieur

Systemex Industries

Technorem

VYM Consultants

WSP Canada



Entrepreneurs

Axxys Construction

CMS Entrepreneurs généraux

Construction Demathieu & Bard (CDB)

Construction DJL

Construction Garnier

DB-Aecom Pont Saint-Jacques S.E.P.

Demix Construction

Demvar

EBC

Entreprise de construction Panzini

Entreprises Claude Chagnon

Environnement routier NRJ

Eurovia Québec Construction

Excavation Loiselle & frères

Golder Construction

Groupe Hexagone

Groupe TNT

Guillevin International

Hulix Construction

Jacques Arsenault asphalte

L.A. Hébert

Lanco Aménagement

Les Entreprises Claude Chagnon

Les Grands Travaux Soter

Les Services de construction Démo Spec

Les Services environnementaux Delsan-AIM

Pomerleau

Simard-Beaudry Construction

Sintra

Tesco 3000

Trimax Sécurité



Site officiel du projet

www.turcot.gouv.qc.ca



Source : MTQ
