4 septembre 2015
Mise à jour le

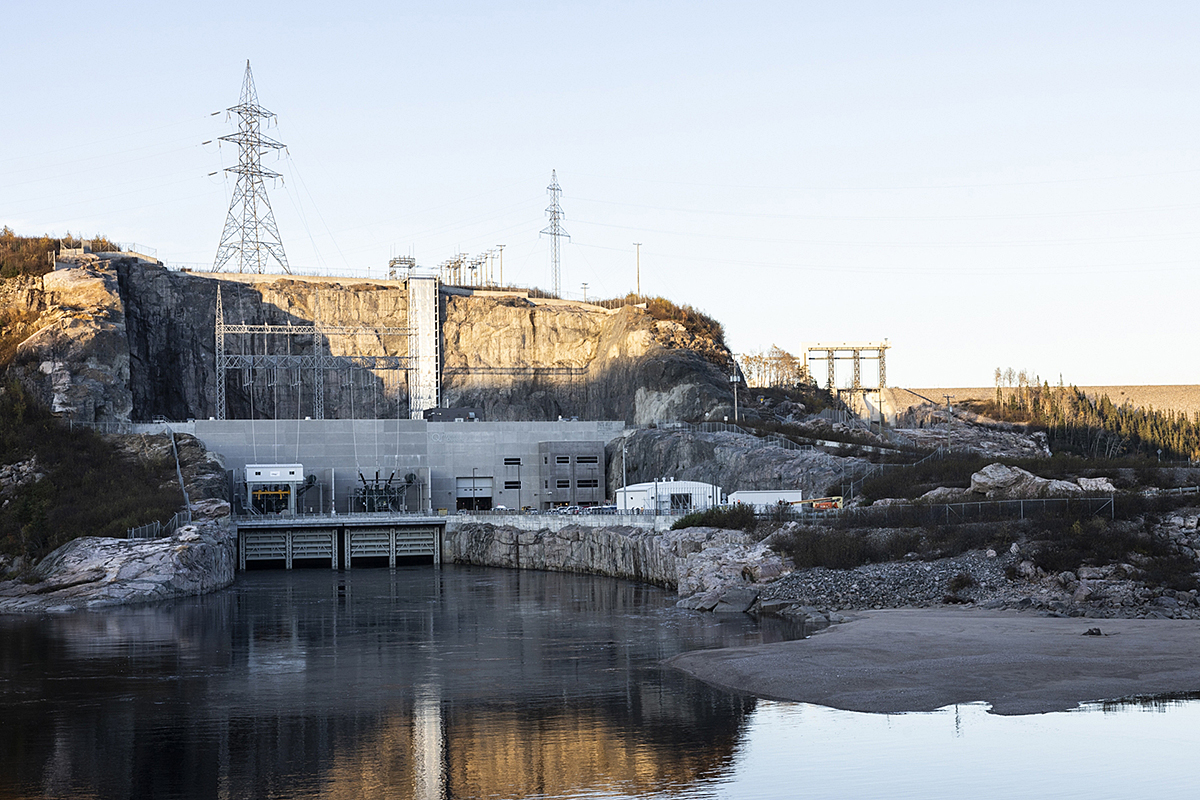

GRAND CHANTIER LIVRÉ

Le projet, officiellement inauguré à l’automne 2023, consiste à ériger un complexe hydroélectrique de 1 550 MW sur la rivière Romaine, au nord de Havre-Saint-Pierre.

Il comprend l’aménagement de quatre centrales alimentées par des réservoirs, de quatre barrages et sept digues en enrochement, de huit groupes turbine-alternateur (de type Francis) soit deux par centrale et d'ouvrages connexes tels les évacuateurs de crue, les prises d'eau et les lignes et postes servant au transport de l’électricité.



La production énergétique moyenne annuelle s'élève à 8,0 TWh, de quoi alimenter l’équivalent de 470 000 maisons en électricité.



En moyenne, chaque année, on retrouvait un peu plus de 1000 travailleurs au chantier de la Romaine. Les années 2012 à 2015 ont été les plus achalandées, alors que trois des quatre centrales étaient en construction. Au plus fort des travaux, en 2014, on y retrouvait plus de 1600 travailleurs. Tout au long du chantier, environ 40 % des travailleurs provenaient de la Côte-Nord et environ 10 % étaient autochtones.



Innovations inspirées d’ici et d’ailleurs

Avec ses défis logistiques et technologiques, ce projet d’envergure a vu la construction du premier barrage du Québec à noyau asphaltique, c’est-à-dire d’un bitume très dense, une technologie issue de la Norvège. Le même procédé a également été utilisé pour construire cinq digues autour de l’immense structure ainsi que pour le barrage de Romaine-1.



Afin de réduire la main-d’œuvre au chantier, de diminuer les risques en santé et sécurité, de contrôler adéquatement la qualité, d’améliorer l’échéancier du projet et d’optimiser le temps d’installation dans des conditions climatiques parfois difficiles, on a aussi fortement fait appel à la préfabrication, notamment pour les éléments structuraux et architecturaux.



Coût

7,4 G$



Puissance

1 550 mW



Promoteur et maître d'œuvre

Hydro-Québec



Échéancier

La construction de l’aménagement du Complexe de la Romaine a débuté en 2009, avec l’aménagement du campement temporaire du kilomètre 1, la réalisation des premiers 115 kilomètres de la route principale depuis la route 138 et les travaux préliminaires de l'aménagement de la Romaine-2, mise en service à la fin de 2014.



Le chantier du complexe s’est poursuivi avec la finalisation, en 2012, de l’aménagement des campements. La construction de la route s’est poursuivie en 2011, 2012 et 2014 en vue de sa finalisation en 2015. De même pour les travaux de déboisement de l’ensemble du projet : entrepris à la fin de 2010, ils se sont poursuivis jusqu’au début de 2016. Ils ont repris à la fin de 2017 pour se conclure à l’été 2019.



Quant aux centrales Romaine-1 et Romaine-3, toutes deux mises en chantier en 2012, la première est entrée en service à la fin de 2015, et la seconde à la fin de 2017. Ce n’est qu’en 2016 que l’on a entrepris la construction de l’aménagement de la Romaine-4, mise en marche à l’automne 2022.



On procède parallèlement, dès l’été 2011, au raccordement du nouveau complexe hydroélectrique au réseau d’Hydro-Québec. Ceci comprend notamment la construction de 500 kilomètres de lignes de transport exploitées à 315 kV, la construction de nouveaux postes de départ ainsi que la modification et l’ajout d’équipements dans les installations existantes.



« Sur les différents sites du chantier Romaine-4, les équipes ont été confrontées à des conditions géologiques difficiles. Les travaux ont dû être adaptés aux caractéristiques du roc, particulièrement friable, pour assurer la sécurité des travailleurs.  Hydro-Québec a aussi revu l’entièreté de son programme de santé et de sécurité du travail à la suite du décès d’un travailleur. Des changements ont été apportés aux procédures et aux méthodes de travail, ce qui aura constitué l’amorce d’un virage important pour l’ensemble des activités de l’entreprise », explique Maxence Huard-Lefebvre, porte-parole d’Hydro-Québec.



À la fin de l’hiver 2021, le projet était complété à 95 %. Le projet s’achève avec la construction de la centrale Romaine-4 et la réalisation de quelques travaux complémentaires. L’ensemble du chantier est arrivé à terme avec l’inauguration officielle du complexe le 12 octobre 2023.



Afin de connaître l’évolution du milieu et de vérifier l’efficacité des mesures d’atténuation et de compensation mises en place, Hydro-Québec fera le suivi environnemental du projet jusqu’en 2040.





Bilan des travaux



Travaux préparatoires

  • Études préliminaires - 2003
  • Avant-projet - 2004 à 2007
  • Autorisations gouvernementales - 2008 à 2009



La centrale Romaine-1

  • Arpentage et contrôle de la qualité des matériaux et investigation géotechnique - Avril 2013 à décembre 2016
  • Excavation et bétonnage de la dérivation provisoire – Novembre 2012 à mars 2014
  • Excavation de la centrale, de la prise d'eau et des conduites forcées – Juillet 2012 à août 2013
  • Excavation du bouchon du canal de fuite, bétonnage du bouchon de la dérivation et travaux résiduels – Avril 2015 à juin 2016
  • Fabrication et installation des vannes et appareillages de la dérivation provisoire – Novembre 2012 à septembre 2015
  • Construction du barrage, excavation et bétonnage de l'évacuateur de crue – Mai 2013 à septembre 2015
  • Fabrication et installations des vannes et appareillages de l'évacuateur de crue – Juin 2013 à août 2015
  • Bétonnage de la centrale, architecture phase 1 et travaux connexes – Juillet 2013 à mars 2015
  • Fabrication et installation de la superstructure et du béton préfabriqué de la centrale – Avril 2013 à avril 2014
  • Bétonnage de la prise d'eau et des conduites forcées – Août 2013 à décembre 2014
  • Fabrication et installation des blindages des conduites forcées – Juin 2013 à décembre 2014
  • Fabrication et installation des groupes turbines-alternateurs et régulateurs de vitesse - Janvier 2012 à décembre 2015
  • Fabrication et installation du pont roulant de la centrale – Mars 2013 à juin 2014
  • Fabrication et installation des vannes de la prise d'eau et des aspirateurs – Août 2013 à juin 2015
  • Fabrication et installation des systèmes mécaniques, électriques, commande & architecture – Août 2013 à août 2016



La centrale Romaine-2

  • Arpentage et contrôle de la qualité des matériaux et investigation géotechnique – Septembre 2014 à mars 2015
  • Construction du campement du km-1 – Mai à décembre 2009 (ouverture août 2009)
  • Construction route km 0-48 – Mai 2009 à juillet 2011
  • Construction du campement des Murailles – Octobre 2009 à avril 2012 (ouverture février 2010)
  • Construction route km 48-86 – Juillet 2010 à décembre 2011
  • Installation du pont temporaire, construction des routes d'accès et excavation de l'évacuateur de crue phase 1 – Septembre 2010 à novembre 2011
  • Excavation et bétonnage des ouvrages de dérivation provisoire – Juin 2010 à juin 2011
  • Excavation, bétonnage et installation des vannes de l'ouvrage de débits réservé – Juin 2012 à novembre 2013
  • Excavation des tronçons en aval de la galerie d'amenée, cheminée d'équilibre, répartiteur et conduites forcées – Juin 2010 à décembre 2012
  • Excavation du tronçon en amont de la galerie d'amenée, du canal d'amenée et de la prise d'eau – Juillet 2010 à novembre 2012
  • Excavation de la centrale et du canal de fuite phase 1 – Octobre 2010 à décembre 2011
  • Excavation du canal de fuite phase 2, bassin des Murailles et bétonnage du bouchon de la dérivation – Janvier 2014 à septembre 2015
  • Fabrication et installation des vannes de la dérivation provisoire – Avril 2010 à mai 2014
  • Construction du barrage et des digues A2, B2 et C2 et excavation de l'évacuateur de crue – Mars 2011 à novembre 2013
  • Construction des digues D2, E2 et F2 – Avril 2011 à octobre 2013
  • Fabrication et installation des vannes et appareillages de l'évacuateur de crue – Septembre 2011 à février 2014
  • Bétonnage de la centrale, des conduites forcées, du bouchon aval, architecture phase 1 et installation des ponts roulants – Février 2012 à avril 2014
  • Fabrication de la superstructure et des panneaux préfabriqués de la centrale - 2017 à 2018
  • Bétonnage de la prise d'eau et de l'évacuateur de crue – Mai 2012 à septembre 2013
  • Fabrication et installation des blindages des conduites forcées – Janvier 2011 à août 2013
  • Fabrication et installation des groupes turbines-alternateurs et équipements connexes – Février 2010 à décembre 2014
  • Fabrication et installation des vannes de la prise d'eau et des aspirateurs – Novembre 2011 à décembre 2013
  • Fabrication et installation des systèmes mécaniques, électriques et de commande – Mars 2012 à Octobre 2014
  • Travaux d'architecture de la centrale – Novembre 2012 à octobre 2014
  • Construction lignes 34,5 kV – Octobre à décembre 2013



La centrale Romaine-3

  • Arpentage - Août 2012 à décembre 2017
  • Construction route km 86-99 – Juillet 2011 à août 2012
  • Construction du campement du km-84 – Août 2011 à mai 2012 (ouverture décembre 2011)
  • Construction route km 99-117 – Février à octobre 2012
  • Construction du campement Mista – Août 2012 à septembre 2015 (ouverture décembre 2012 / ajout dortoirs mars à juillet 2016)
  • Parachèvement et pavage route permanente km 47 à 117 – Mai 2013 à juillet 2014
  • Construction des routes d'accès aux ouvrages permanents – Novembre 2012 à août 2013
  • Construction route permanente km 117 à 144 – Août 2013 à août 2015
  • Construction ligne 34,5 kV km 48 à 84 – Juin à novembre 2011
  • Construction ligne 34,5 kV km 84 à 117 – Mai à novembre 2012
  • Ligne 34,5 kV vers la prise d'eau – Août à décembre 2014
  • Excavation et bétonnage de la dérivation provisoire – Mai 2013 à avril 2014
  • Excavation du poste de départ et détournement de ruisseaux – Août 2013 à février 2014
  • Excavation de la centrale et du canal de fuite phase 1 – Décembre 2013 à décembre 2014
  • Excavation des ouvrages d'adduction et travaux connexes – Juillet 2014 à octobre 2015
  • Excavation de la centrale et du canal de fuite – Phase II et bouchon centrale / bétonnage, bouchon de dérivation - Juillet 2016 à août 2018
  • Construction du barrage, digue B3 / excavation de l’évacuateur de crue et de la prise d’eau – Mars 2014 à décembre 2016
  • Bétonnage de la prise d'eau et de l'évacuateur de crue – Mars 2015 à octobre 2016
  • Bétonnage de la centrale et installation de la superstructure – Avril 2015 à août 2016
  • Fabrication de la superstructure et des panneaux préfabriqués de la centrale – Septembre 2014 à février 2017
  • Fabrication et installation des vannes et appareillage de la dérivation provisoire - Mai 2013 à octobre 2016
  • Fabrication et installation des vannes et appareillage de la prise d'eau et des aspirateurs – Septembre 2014 à décembre 2016
  • Fabrication et installation des vannes et appareillage de l'évacuateur de crue – Novembre 2014 à septembre 2016
  • Fabrication et installation des blindages des conduites forcées – Juin 2014 à mars 2016
  • Fabrication et installation des systèmes mécaniques, électriques, commande et finition architecturale - Janvier 2015 à mai 2017
  • Fabrication et installation de deux groupes turbine-alternateur, régulateurs de vitesse et vannes papillons - Juillet 2013 à septembre 2014
  • Fabrication et installation du pont roulant de la centrale – Avril 2014 à décembre 2015
  • Démantèlement d’un bâtiment – Aéroport de Havre-Saint-Pierre - 2016 à 2017
  • Construction d’une résidence - Avril 2021 à mars 2023


La centrale Romaine-4

  • Excavation de la centrale et du canal de fuite – Phase I - Août 2016 à juillet 2017
  • Excavation et bétonnage de la dérivation et travaux connexes, avec four béton - Septembre 2016 à avril 2028
  • Fabrication du béton - Août 2016 à mars 2022
  • Fabrication de la superstructure et des panneaux préfabriqués de la centrale - Avril 2017 à juillet 2021
  • Construction du barrage, excavation de l’évacuateur de crues et de la prise d’eau, mise en eau du réservoir et travaux finaux (couche finale de roulement en crête, glissières, etc.) - Janvier 2017 à novembre 2020
  • Fabrication des blindages et des conduites forcées - Octobre 2016 à avril 2021
  • Ouvrage d’adduction – Mise en place de conduites forcées - Septembre 2019 à avril 2021.
  • Ouvrage d’adduction – Encastrement des conduites forcées et fin des travaux d’injection des conduites à la suite du bétonnage - Août 2020 à mars 2021
  • Ouvrage d’adduction – Bétonnage du bouchon de béton de la galerie d’accès, incluant injections - Juillet à février 2022
  • Fourniture et installation de deux groupes turbine-alternateur, régulateurs de vitesse et vannes papillons - Décembre 2020 à juin 2022
  • Fabrication et installation des vannes de la dérivation provisoire - Novembre 2019 à mars 2020
  • Fabrication du pont roulant de la centrale - Janvier 2017 à août 2018
  • Fabrication et installation des vannes de l’évacuateur de crues - Décembre 2016 à juin 2020
  • Évacuateur – Installation des vannes, mise en eau et retouches - Hiver 2020 à l’été 2021
  • Fabrication et installation des vannes de la prise d’eau et des aspirateurs - Décembre 2019 à novembre 2021
  • Encastrement et installation des groupes turbine-alternateur - Février 2021 à octobre 2021
  • Installation des vannes papillons - Avril 2021 à avril 2022.
  • Installation des systèmes mécaniques, électriques et des travaux d’architecture (différents bureaux, salles et ateliers de travail) - Janvier 2021 à octobre 2023
  • Excavation du bouchon de roc du canal de fuite - Octobre 2021 à avril 2022
  • Installation du pont roulant de la centrale pour la mise en place des équipements des deux groupes turbine-alternateur - Décembre 2020 à janvier 2021
  • Divers travaux, notamment pour le nettoyage final, les métaux ouvrés, les clôtures et signalisations et la porte multi-lame - Août 2022 à octobre 2023 (intermittent)
  • Construction du déversoir de jaugeage du barrage - Octobre 2020 à décembre 2022 (intermittent)



Les lignes et les postes

  • Ligne 735 kV Romaine-3/Romaine-4/Montagnais : Construction, section Est (55 km) - Novembre 2015 à mai 2017
  • Ajout des équipements à 315 kV - Avril 2016 à décembre 2017
  • Finalisation de la ligne 315 kV entre le poste 315 kV et la centrale Romaine-4 et installation des transformateurs de puissance - Septembre 2021 à mai 2022
  • Remise en état des lieux - Mai à septembre 2017
  • Nettoyage des lignes électriques 34,5 kV entre les centrales Romaine-1, 2, 3 et 4 - Juillet 2023 au dernier trimestre 2024 (intermittent)



Les routes

  • Construction de la route principale du km 144 vers Romaine-4 et de la route secondaire vers la dérivation - Février 2016 à juin 2017
  • Romaine-4 : Asphaltage initial de la route principale – km 117 à 144 (pont Glapion) - Juillet à octobre 2017
  • Romaine-3 : Correction d’anomalies sur la route d’accès, km 117 à 143 - Mai à octobre 2017
  • Romaine-4 : Excavation d’une route de contournement au km 48, fondation du nouveau tracé et remise en état du tracé initial - Juillet 2020 à août 2021
  • Travaux de réhabilitation de la route menant à Romaine-4, km 0 à 147 - Février à novembre 2023 (TAC juin à juillet 2024)



Autres travaux

  • Réaménagement des sites des travaux et reboisement - 2024 à 2025
  • Aménagement d’un milieu humide à Romaine-3 et à Romaine-4 - 2023
  • Démantèlement du campement Mista - 2023 à 2024
  • Finalisation des travaux complémentaires - 2023 à 2024
  • Suivi environnemental du projet - jusqu’en 2040



Principaux artisans

Aecom
Alain Deschênes Construction
Alstom Hydro Canada
Alstom Énergies Renouvelables
Asselin Industriel - Porte Dorion 1948
BP Entrepreneur
BPL Construction
Canmec Industriel
Cegerco
Cegerco/Gilbert
Chubb Edwards
Clôture Spec II
CMI Côte-Nord
Coentreprise LMV/Technisol
Coentreprise LMV/Inspecsol
Coentreprise Qualitas/LMV/Technisol
Coentreprise Transelec/Arno
COH
Conseiller forestier Roy
Consortium ATA
Consortium Cegerco/C. St-Arnaud
Consortium P.O.C.
Construction F. Paré
Construction Fortin et Lévesque
Construction G7
Construction JR Savard
Construction Leclerc et Pelletier
Construction RIC (2017)
Constructions Proco
Construction Tshiuetin
Construction Valard
Corrojet
Couillard Construction
Déboisement Messu
Demathieu & Bard/Nordex
Dexter Québec
EBC
EGL Construction
Électro-Saguenay
Entreprises R. & G. St-Laurent
Entreprises Rodrigue Piquette
Équipement pétrolier Lac-St-Jean
Équipements Nordiques
Fabnor
Fernand Gilbert
Fransi
Gazon Savard Saguenay
GE
Gestion DDG
GLR
Groupe Hexagone
Groupe LAR
Groupe SEMA
H2O Innovation
Hamel/CRT
HMI Construction
Holcim
Hydro-Québec Expertise
Industries Dodec
Inspecsol
J. Euclide Perron - Inter-Cité Construction
La Société des entreprises Innues d'Ekuanitshit
Leclerc et Pelletier
Les Carrières Bob-Son
Les Constructions Binet
Les constructions BLH(1997)
Les Consultants Mario Cossette
Les Entreprises forestières J.P. Deschênes
Les Entreprises GMT
Les Entreprises J. Laforest
Les Entreprises Romain Boudreau
Les Entreprises R & G St-Laurent
Les Excavations A. Savard
Les Excavations Marchand & fils
Les Industries EMB
Location A.L.R
Location Paul Boudreau
Louisbourg SBC
Manu Construction
Métrage Côte-Nord
Neilson/EBC
Nemetau Ressources
Nordex-Cegerco
Nordex Construction
Nutashkuan Ressources
Pagui
Pavex
Pièces d'autos B.C.
Piquette
Pomerleau
Produits BCM
Produits Forestiers Innus
Protection Incendie Viking
Régis Côté et associés
Rénald Côté 2007
Santerre Électrique
SEIE (2009) SEP
Signalisation Inter-Lignes
Simard-Beaudry Construction
Sintra-BML
Soudo Technics
Thirau
TMR
Traffic Tech
Transelec/Common
Transport Mobile Rioux
Travaux forestiers Mashku
Voith Hydro
