Agrandissement et modernisation de l'Hôpital de Verdun

10 juin 2021
Mise à jour le

Construit au début des années 1930, l’Hôpital de Verdun, à Montréal, doit moderniser ses installations afin de mieux répondre aux besoins en matière d'hospitalisation et de soins de santé.

Une somme de 264,9 M$ sera donc investie pour son agrandissement et sa modernisation. Les travaux, qui ont été entrepris en 2021, doivent s’échelonner sur une période d’environ cinq ans, soit jusqu’en 2025.



Avec l’ajout de quelque 24 500 mètres carrés, soit 60 % de plus que sa superficie actuelle, l’institution aujourd’hui nonagénaire offrira aux usagers un plus grand confort et une meilleure ergonomie, de même qu’une sécurité accrue en ce qui a trait au contrôle des infections. Ceci se traduira par un nombre plus important de lits en chambres individuelles et par une nette séparation entre le secteur ambulatoire et celui des unités de soins.



Alors que la capacité d’hospitalisation de l’hôpital demeurera la même, les nouveaux espaces permettront de répartir les lits d’hospitalisation sur une plus grande superficie. Ils permettront aussi aux secteurs des cliniques externes, de la médecine nucléaire et de la médecine de jour de mieux se déployer en occupant le rez-de-chaussée du nouveau pavillon. La chirurgie d’un jour fera également l’objet d’un réaménagement, mais demeurera dans l’hôpital existant.



Lumière, espace et ergonomie

Au printemps et à l’automne 2019, gestionnaires, équipes cliniques et de soutien de différents secteurs de l’hôpital ainsi que des usagers et des conseillers en santé-sécurité du travail ont été invités à participer à divers ateliers et simulations afin de faire part de leur avis et de leurs recommandations relativement aux nouveaux aménagements envisagés. Ces activités ont permis d’optimiser par exemple la localisation des ascenseurs, l’emplacement des locaux et la position des équipements et du mobilier.



D’une hauteur de cinq niveaux hors sol, le nouveau pavillon sera situé à l’angle du boulevard LaSalle et de la rue de l’Église. On y trouvera, au rez-de-chaussée, la médecine de jour, la médecine nucléaire, les cliniques externes comprenant des salles d’attente spacieuses et vitrées.



Les quatre étages supérieurs abriteront quatre unités de soins de 36 lits chacune, à raison de trois unités de médecine et d’une unité de chirurgie. Il s’agira de 144 chambres individuelles d’une superficie de 20 mètres carrés (excluant la salle de toilette) baignées de lumière naturelle avec fauteuil-lit pour les proches et salle de toilette privée. Chaque étage aura deux salons des familles.



Une passerelle vitrée reliera chaque niveau du nouveau pavillon au bâtiment existant. Elle donnera notamment un accès rapide aux services diagnostiques et thérapeutiques pour les unités de soins et sera dotée d’un corridor logistique, au sous-sol.



Aménagé au centre de l’hôpital et muni de trois nouveaux ascenseurs, l’atrium fera office de carrefour pour les déplacements et de lieu convivial pour la tenue d’activités et d’événements. Quant aux quais de réception et d’expédition, ils seront regroupés à un seul endroit afin d’y concentrer la logistique.



Visant une certification LEED, l’hôpital sera désormais doté de toits blancs, d’une section de toiture végétalisée visible à partir des unités de soins du nouveau pavillon, d’une cour intérieure et de plusieurs supports à vélos supplémentaires dont certains couverts et sécurisés.



Coûts

264,9 millions de dollars



Donneur d’ouvrage

  • Centre intégré universitaire de santé et de services sociaux du Centre-Sud-de-l’Île-de-Montréal
  • Ministère de la Santé et des Services sociaux



Gestion du projet

  • Société québécoise des infrastructures



Principales étapes

2021

  • Mise en chantier :
    • quais de réception-expédition
    • nouveau pavillon



2022

  • Mise en chantier :
    • passerelle



2023

  • Livraison :
    • quais de réception-expédition

  • Mise en chantier :
    • atrium



2024

  • Livraison (progressive) :
    • nouveau pavillon
    • passerelle



2025

  • Livraison finale des travaux, incluant :
    • chirurgie d’un jour
    • atrium



Quatre chantiers en un

Aménagement des nouveaux quais de réception/expédition – printemps 2021 à printemps 2024

  • Réaménagement complet – angle Hickson/Gaétan-Laberge :
    • excavation, forage de pieux et construction de l’agrandissement pour les nouveaux quais
    • aménagement d’un stationnement pour usager(ère)s fréquent(e)s
    • Prolongement de la marquise de l’urgence (entrée couverte)
    • Aménagement paysager et intégration d’une œuvre d’art



Déviation d’une conduite d’aqueduc sur le boulevard Gaétan-Laberge – printemps à automne 2021

  • Travaux :
    • entre Hickson et de l’Église
    • réalisés en quatre phases



Travaux préparatoires : nouveau pavillon et passerelle – hiver 2021 à été 2022

  • Démolition
    • clinique adjacente à l’hôpital
    • une partie de la médecine nucléaire
    • anciens quais
    • marquise sur le boulevard LaSalle
    • percement, sciage et retrait d’un parapet de béton

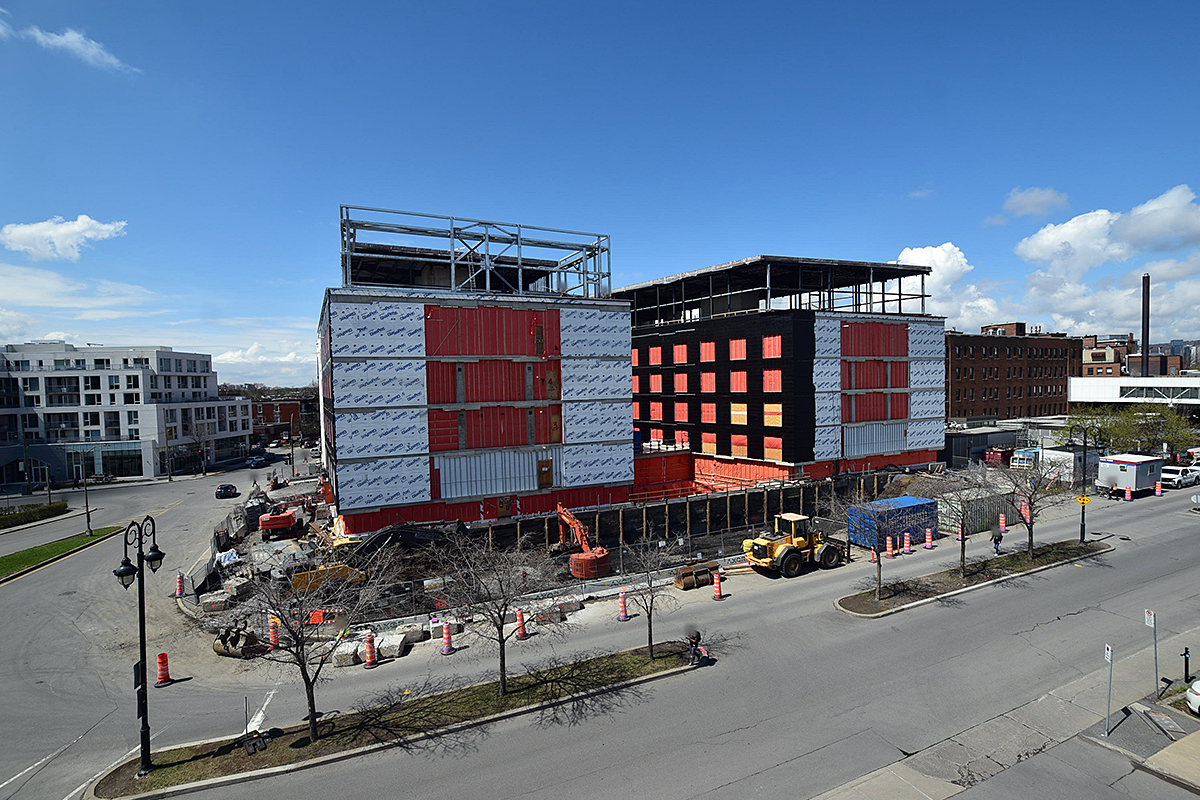

Construction : nouveau pavillon et passerelle – été 2021 à hiver 2025

  • Travaux :
    • excavation, forage de pieux, structure de béton et structure d’acier
    • toiture, maçonnerie, revêtement métallique et murs rideaux
    • travaux électromécaniques
    • travaux d’aménagement intérieurs
    • raccordement aux services publics
    • aménagement de bassins de rétention des eaux sur le boulevard Gaétan-Laberge
      • aménagement de bassins de rétention enfouis
    • installation de réservoirs d’huile souterrains pour alimenter le chauffage et les génératrices en cas de panne d’électricité
    • aménagement paysager



Construction de l’atrium et du bloc ascenseurs – hiver 2023 à 2025

  • Travaux :
    • excavation et démolition
    • fondation
    • installation de la structure d’acier
    • revêtement extérieur
    • travaux d’aménagement intérieur
    • installation et mise en service du bloc ascenseurs



Équipes de réalisation

Architecture :

  • Jodoin Lamarre Pratte, Menkes Shooner Dagenais Letourneux et CGA, en consortium



Génie mécanique, électrique, plomberie :

  • Génie mécanique-électrique : Bouthillette Parizeau et GBI en consortium



Génie structure et génie civil :

  • Génie civil-structure : Norda Stelo et Elema en consortium
  • Excavation et génie civil : Loiselle Inc.



Décontamination et démolition de bâtiments (travaux préparatoires) :

  • Demospec Déconstruction



Déviation d’une conduite d’aqueduc :

  • Les Entreprises Cogenex



Relocalisation de la médecine nucléaire :

  • Groupe DCR



Nouveaux quais :

  • Groupe Piché Construction



Structure de béton

  • Coffrages Synergy



Structure d'acier

  • Les Aciers Coudibec Inc.



Toiture

  • Couverture Montréal Nord



Maçonnerie

  • Maçonnerie Pro-Conseil



Murs rideaux

  • Epsylon



Murs enveloppe et système intérieur zone 1

  • MG Construction



Peinturage

  • Brisson Peinture



Ventilation et climatisation

  • Lambert Somec



Plomberie

  • Plomberie Jubinville (eau domestique)
  • Descimco (chauffage et refroidissement)



Électricité

  • Réko Ltée



Source : Centre intégré universitaire de santé et de services sociaux (CIUSSS) du Centre-Sud-de-l’Île-de-Montréal
