18 septembre 2014
Mise à jour le
GRAND CHANTIER LIVRÉ

C'est en novembre 2015 que le Parc éolien Témiscouata II a officiellement été mis en service. Doté de 22 éoliennes Enercon E-92 dont la puissance installée se chiffre à 51,7 mégawatts (MW), ce projet d'envergure vient ainsi compléter le vaste chantier des parcs éoliens Témiscouata, dont les travaux de la première phase menant la construction de 10 éoliennes totalisant 23,5 mégawatts ont pris fin en décembre 2014.



Coût

  • 65 M $ (Parc I)
  • 130 M $ (Parc II)



Maître d'œuvre

  • Boralex inc. (Parcs I et II)
  • MRC de Témiscouata (Parc I)



Professionnels



Travaux et échéanciers

La première étape fut l'évaluation du potentiel éolien du Témiscouata afin d'identifier des sites pouvant accueillir les installations de production d'énergie éolienne. Une fois le potentiel confirmé, l’appel d’offres annoncé et suivant les exigences politiques régionales, la MRC de Témiscouata a sélectionné Boralex afin de devenir partenaire dans le développement et l’exploitation de projets éoliens.



Parc éolien de Témiscouata I


C'est ainsi que les deux partenaires ont déposé une soumission lors d'un appel d'offres pour de l'éolien communautaire publié par Hydro-Québec Distribution en 2009. Celle-ci a été retenue pour un parc éolien de 23,5 mégawatts en décembre 2010. Les travaux ont été amorcés à l'été 2013 et la mise en service effectuée en décembre 2014.



Parc éolien de Témiscouata II


Le deuxième parc éolien dans la région est issu de l’acquisition par Boralex en mars 2012 d’un contrat d’approvisionnement en électricité auprès d’un autre promoteur pour la réalisation d’un projet éolien d’une puissance installée de 51,7 mégawatts (MW).


Sous l'approbation d'Hydro-Québec et conformément à une résolution démontrant l'appui de la MRC et des municipalités du Témiscouata, Boralex a entrepris à l'été 2013 la réalisation du projet Parc éolien de Témiscouata II.



Principales étapes



Parc éolien Témiscouata I



2013


  •  Approbation environnementale
  • Travaux d'ingénierie
  • Travaux de déboisement
  • Construction des chemins



2014



  • Construction des fondations
  • Enfouissement du réseau collecteur
  • Transport des composantes

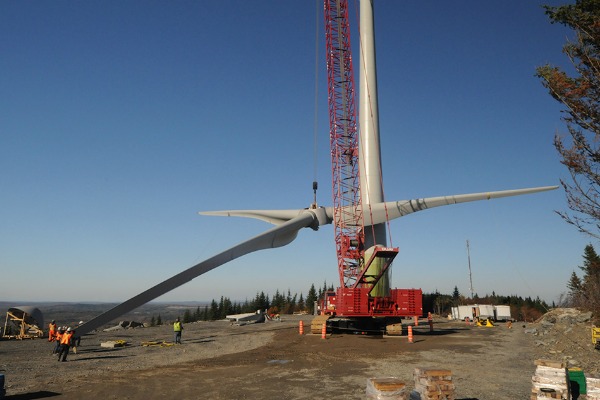

  • Installation des éoliennes
  • Mise en service



Parc éolien Témiscouata II



 2013



  • Approbations environnementales
  • Travaux d'ingénierie



2014



  •  Travaux de déboisement
  • Construction des chemins et des fondations
  • Enfouissement du réseau collecteur





2015



  • Transport des composantes
  • Installation des éoliennes
  • Mise en service





En plus d'avoir entraîné des retombées économiques d'environ 5 millions de dollars dans la région du Témiscouata, ce projet aura permis d'embaucher près de 200 travailleurs dont 40 % d'entre eux provenaient du Bas-Saint-Laurent.
