Le projet Vents du Kempt a été sélectionné dans le cadre de l'appel d'offres de 2 000 MW en énergie éolienne publié en 2005 par Hydro-Québec Distribution.
Son contrat d'approvisionnement s'échelonne sur 20 ans. On prévoit produire un total de 101,05 MW qui alimenteront en électricité plus de 10 000 résidences, et ce, dès le 1er décembre 2014.
L'implantation du parc éolien se fait sur le territoire des municipalités de Causapscal, Sainte-Marguerite-Marie et Sainte-Florence, dans la Vallée de la Matapédia.
Le projet vise la construction de 43 éoliennes d'une puissance de 2,35 MW chacune. Vents du Kempt serait le premier projet non-européen à utiliser le nouveau modèle de turbine ENERCON E92. Les turbines ont été fabriquées à l'usine d'Enercon à Matane.
Coût
Environ 340 millions $
Promoteurs
Énergie Éolienne Vents du Kempt, s.e.c
Partenaires
Club Éolectric et Fiera Axium Infrastructure Canada
Investisseurs
Éolectric Inc + Fiera Axium Infrastructure Canada + Industrielle Alliance
Professionnels
Dossier environnemental:
- SNC Lavalin Environnement (réalisation du dossier)
- Activa Environnement (mise en valeur des ressources naturelles)
- Services Forestiers Azimut inc. (assistant-gérant de projet et suivi)
Service d'analyse des vents :
- Hatch
- GL Garrad Hassan
Revue technique du réseau de la fibre optique : Le Groupe Ohméga inc.
Arpentage : Bernard&Gaudreault, Arpenteurs Géomètres inc.
Inspection du réseau électrique : CFL Group inc.
Fournisseur des éoliennes : Enercon
Fournisseur et installateur des tours météorologiques : Groupe Concertek LM
Entrepreneur général
Autres entrepreneurs
- EBC inc. de Québec
- Borea Construction
Sous-traitants :
- CER : Travaux électriques au poste
- BBA : Ingénierie et mise en service du poste et du réseau collecteur
- Déboisement : SER de la Vallée
Suivi de la construction des fondations
Suivi des travaux électriques
RK Contrôle
Gestionnaire du parc
Éric Gagnon
Maître d'oeuvre
Énergie éolienne Vents du Kempt, s.e.c
Travaux et échéancier
Les débuts du projet remontent à 2002. Depuis, plusieurs étapes ont été franchies. On retrouve en premier lieu la signature du contrat avec Hydro-Québec, officialisée en 2008. Une période d'information organisée par le BAPE s'est conclue à l'été 2011. Viennent ensuite les ententes signées avec les 59 propriétaires provenant des trois municipalités touchées par le projet. Les promoteurs ont ainsi pu obtenir leur autorisation pour l'implantation des éoliennes et des autres structures nécessaires passant par leur terrain. Enfin, des travaux de déboisement ont été effectués à l'automne 2012, ce qui a permis la mise en place du chantier au mois de mai 2013.
C'est à l'automne de cette même année que l'on a complété la construction des chemins d'accès ainsi que les travaux d'excavation et de fondation des éoliennes. De mai à novembre 2014 se sont déroulées les étapes de construction des tours et d'installation des éoliennes.
Il est à noter que le projet de raccordement au réseau électrique national, finalisé à l'été 2014, a fait l'objet de travaux de la part d'Hydro-Québec. Effectivement, la construction d'une ligne de 120 kV reliant Vents du Kempt aux installations de la compagnie d'État situées à Causapscal a été entreprise à l'hiver 2014.
Livraison

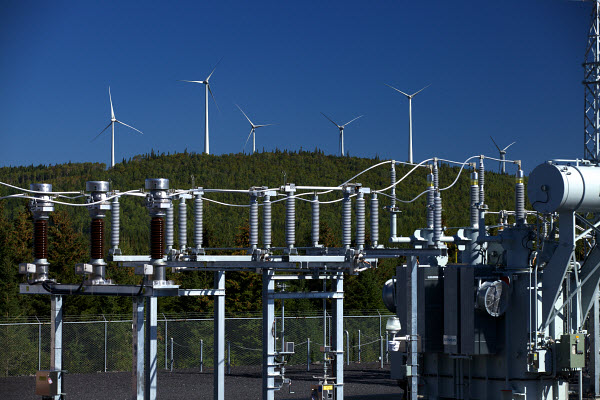

La mise en service commerciale a été officialisée le 3 décembre 2014, respectant ainsi l'échéancier initial souhaité.
