Après des travaux préparatoires entrepris en 2013, l’Aéroport international Jean-Lesage de Québec a amorcé, au printemps 2015, le plus grand projet d’agrandissement et de réaménagement de son histoire.
En aval des travaux en cours qui visent la mise en service de la nouvelle aérogare d’ici la fin de 2017, certaines interventions permettant d’optimiser les installations existantes sont planifiées jusqu’en 2019.
Sous le vocable YQB 2018, le projet se décline en deux grandes phases, comprenant au total une dizaine de projets de construction et différents programmes de technologie de l'information.
Sont entre autres prévus l'ajout de carrousels à bagages et de passerelles d'embarquement, l'agrandissement et la bonification des aires de restauration, l’optimisation de la salle à bagages, l’élargissement de la zone de débarcadère, l'amélioration des systèmes de communication et l'ajout de bornes libre-service et autres équipements automatisés.
D’importants travaux de génie civil sont également prévus. Au nombre des interventions, on souligne la réfection des pistes d’atterrissage, l’élargissement de tabliers, la construction de stationnements d’aéronefs, l’aménagement de postes d’embarquement, de même que la construction d’une nouvelle voie d’accès à l’aéroport.
Valeur du projet
277 millions de dollars
Équipe de réalisation
Gestionnaire de projet
Aéroport international Jean-Lesage de Québec
Entrepreneur général
Pomerleau
Architecture
GLCRM
Ingénierie
- WSP (civil)
- SNC-Lavalin (systèmes mécaniques et électriques)
- Stantec (structure de bâtiment)
- SITA (technologies aéroportuaires)

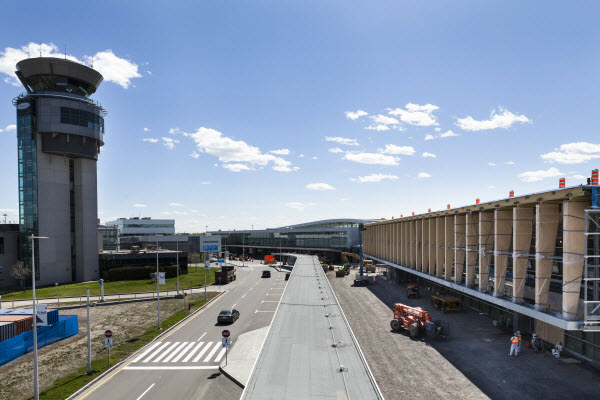

Vue sur le chantier
Travaux déjà réalisés
- Construction de l'enveloppe du bâtiment
- Construction de stationnements d’aéronefs
- Mise en place de la structure d’acier de la nouvelle aérogare
- Mise en place des fondations de la nouvelle aérogare
- Prolongement de la 9e rue
- Installation de la marquise sur le nouveau linéaire
- Construction du nouveau linéaire
- Travaux d’excavation de masse
- Relocalisation des services souterrains
- Remplacement des installations électriques
- Déplacement du bassin de taxis
- Préparation du terrain en vue du prolongement des 6e et 9e Rues
- Élargissement de la voie de circulation Delta et construction de la voie Bravo
- Aménagement de postes de stationnement d’aéronefs pour les nouvelles barrières d’embarquement
- Stationnement étagé
- Construction du complexe de services combinés
Travaux en cours et à venir
- Réfection de la piste d’atterrissage principale
- Aménagement de postes d’embarquement
- Remplacement d’équipement de détection
- Aménagement intérieur du nouveau bâtiment
- Réaménagement de l’aérogare actuelle en vue du transfert de divers services dans la nouvelle partie
- Construction d’une nouvelle centrale thermique et d’un champ de géothermie dans le secteur de la tour de contrôle
- Aménagement extérieur du site
Appels d'offres
- En cours :
- Toitures et solins
- Ignifugation
- Équilibrage
- Protection incendie
- Plomberie
- Ventilation
- Chauffage et refroidissement
- Électricité
- À venir :
- Nettoyage général du chantier (phase 1)
- Excavation fine et remblai
- Système de traitement des bagages
- Aménagement paysager
- Cloisons temporaires
- Coffrage et bétonnage
- Asphaltage intérieur
- Protection-incendie (secteur 2008)
- Déneigement 2018-2019
- Nettoyage général du chantier (phase 2)
Livraison
Juin 2019
