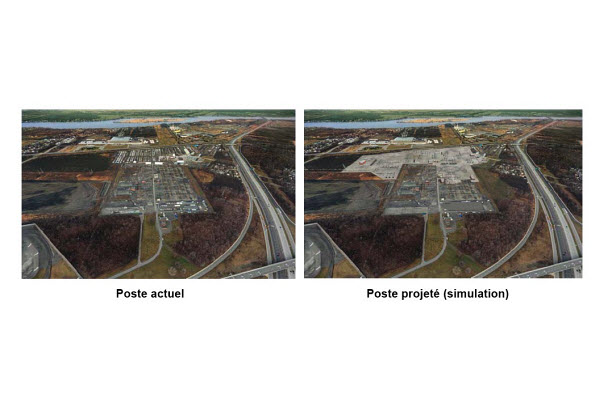

Agrandissement du poste Bout-de-l’Île : échéancier

Rédaction

Hydro-Québec procède actuellement aux travaux préparatoires pour son projet d’agrandissement du poste Bout-de-l’Île, situé dans l’arrondissement Rivière-des-Prairies – Pointe-aux-Trembles à Montréal. Rappelons que ce projet comprend la construction de six petits bâtiments destinés aux commandes et à l’entreposage. On compte réaliser des aménagements fauniques et floristiques sur l’emprise de la ligne. On prévoit de réagencer les lignes d’alimentation à 315 kV et à 120 kV. Il est également question de démanteler quatre lignes à 120 kV.



Déroulement des travaux

À la suite d'un appel de propositions, le contrat a été attribué à la compagnie Talvi inc. qui agira à titre d'entrepreneur général. Elle sera également responsable de l'exécution de l'ensemble des travaux et du choix des sous-traitants. Hydro-Québec agira à titre de maître d'œuvre du chantier et s'assurera du respect de toutes les exigences administratives, techniques, environnementales et de sécurité relatives à l'ensemble des travaux.



Selon l’échéancier actuel, la mise en service des nouveaux équipements est prévue à l'automne 2014. L'ensemble du projet devrait être terminé en 2015.



Calendrier



De la mi-mars à la mi-avril 2012

Travaux préparatoires (installation des roulottes de chantier, signalisation appropriée) ;

Début des travaux de déboisement

Début des travaux de terrassement et d'excavation



Du début avril à la mi-décembre 2012

Travaux civils (excavation et cassage du roc, fondations de béton armé, canalisations souterraines en béton, montage des structures d'acier)

Construction du bâtiment (excavation et cassage du roc, fondations et structures d'acier, travaux intérieurs)



De janvier à août 2013

Poursuite des travaux civils



De janvier à novembre 2013

Installation de l'appareillage électrique



Été 2013

Aménagements fauniques et floristiques de l'emprise nord



Novembre 2013

Mise en service d'une partie de l'installation



De mars à novembre 2014

Travaux civils et installation de l'appareillage sur le site actuel du poste



De janvier à juin 2015

Remise en état des lieux et fin du projet
